Главная / Пропускная способность

Узкие места участка покраски и как поднять пропускную способность

Короткий ответ

Пропускную способность участка задаёт самый медленный этап, а не сумма всех. Почти всегда это печь: цикл тупиковой камеры 40–70 мин против 8–15 мин на подготовку и 5–10 мин на напыление. Такт линии равен времени печи. Разгонять остальные зоны бесполезно, детали просто копятся перед печью. Расшивают горлышко тремя путями: больше грузить печь, ставить вторую печь или переходить на проходную линию.

Владелец участка вложил 200 тыс в скоростную мойку и обезжириватель, ждал роста выпуска в полтора раза, а получил ноль. Причина простая: подготовка и раньше не была узким местом. Мойка успевала за 15 мин, а печь держала партию 50 мин. Ускорили то, что и так не тормозило. Детали теперь ждут печь чуть комфортнее, но выпуск за смену остался прежним. Пропускная способность цеха определяется одним звеном, самым медленным, и вкладывать деньги надо только в него. Ниже разберём, как найти это звено и что реально его расшивает.

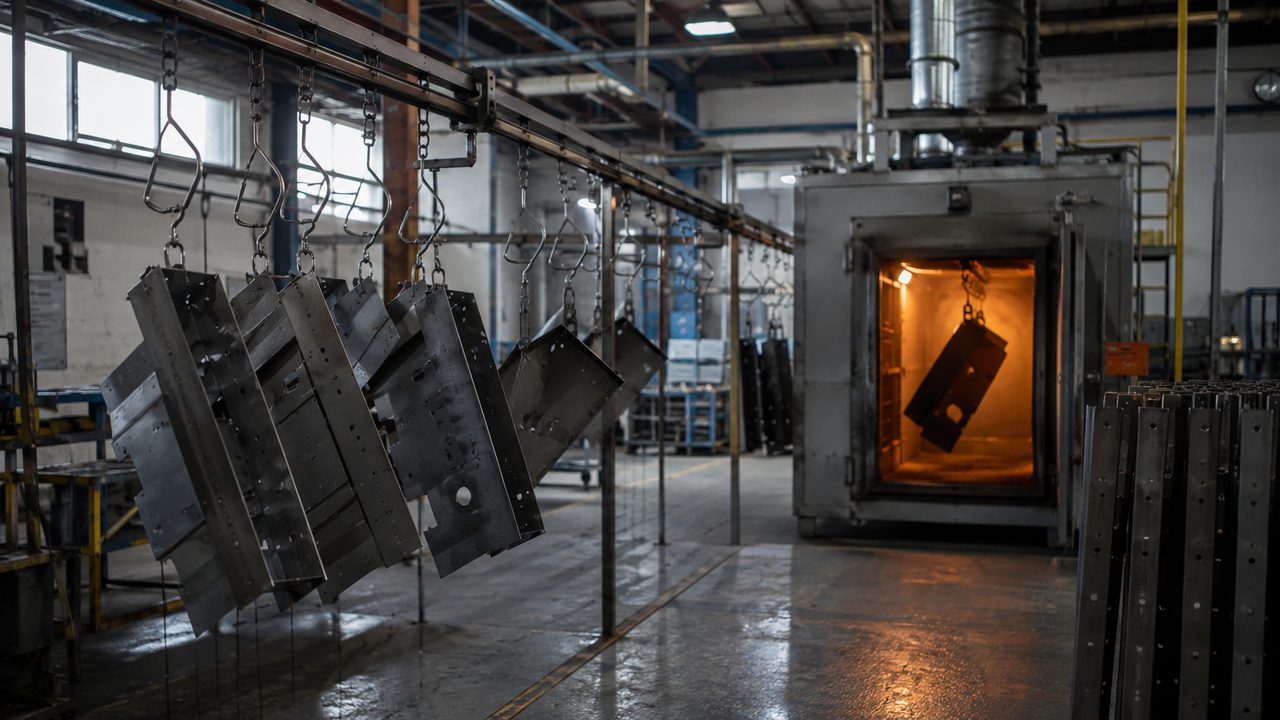

Участок порошковой покраски сверху: перед закрытой печью полимеризации скопились тележки с напылёнными деталями, зона напыления свободна
fig.01 / детали копятся перед печью: узкое место видно по очереди партий, которые ждут загрузки

01 / горлышкоГде обычно бутылочное горлышко

На участке порошковой покраски пять последовательных этапов: подготовка (мойка, обезжиривание, сушка), напыление, полимеризация, остывание, контроль. Каждый занимает своё время на одну партию, и общая скорость участка равна не сумме этих времён, а времени самого долгого этапа. Это самый долгий этап и есть бутылочное горлышко.

В 9 случаях из 10 горлышко это печь. Полимеризация в тупиковой камере тянет 40–70 мин на партию с учётом прогрева металла, тогда как напыление партии занимает 5–10 мин, а подготовка 8–15 мин. Печь физически не может выдать партию быстрее, чем прогреется и выдержится металл. Все остальные зоны простаивают в ожидании или копят перед печью очередь.

Реже горлышком становится подготовка. Это бывает, когда деталей много, они грязные, а мойка и обезжиривание идут вручную по одной. Тогда подготовка одной партии растягивается до 30–40 мин и обгоняет печь. Признак такой ситуации: печь простаивает пустая, а перед мойкой стоит очередь сырья.

Как быстро понять, что тормозит именно печь, а не подготовка?
Посмотрите, где скапливаются детали. Если очередь напылённых партий стоит перед закрытой печью, а мойка и напыление свободны, горлышко это печь. Если наоборот, печь ждёт пустая, а сырьё копится перед мойкой, тормозит подготовка. Скопление всегда собирается перед узким местом, это видно за 5 мин наблюдения.

02 / тактКак посчитать такт линии по медленному звену

Такт линии это интервал, с которым участок выдаёт одну готовую партию. Он равен времени самого медленного этапа, и только его. Если печь занимает 50 мин, а подготовка 15 мин и напыление 10 мин, то такт линии равен 50 мин. Участок отдаёт партию раз в 50 мин, как бы быстро ни работали остальные зоны.

Правило звучит жёстко: разгон неузкого этапа не меняет выпуск совсем. Ускорьте напыление с 10 до 5 мин, и выпуск за смену останется тем же, потому что напылённые детали всё равно ждут печь. Единственный этап, чьё ускорение поднимает выпуск, это узкое место. Пока горлышко не расшито, вложения в остальные зоны это выброшенные деньги.

Из этого следует порядок действий. Сначала замеряют время каждого этапа на одну партию, находят максимум, это и есть такт. Потом весь ресурс кидают на сокращение только этого этапа. Когда он опустится ниже соседнего, горлышком становится уже другой этап, и внимание переходит на него.

Не путайте загрузку и такт
Загрузка это сколько деталей в партии, такт это как часто выходит партия. Их часто мешают. Ускорение подготовки уменьшает время неузкого этапа, но такт держит печь. Чтобы поднять выпуск, либо сокращают такт (расшивают печь), либо увеличивают загрузку (больше деталей в тот же цикл). Оба рычага работают, но действуют по-разному.

03 / таблицаВремя по этапам с выделением узкого места

Разложим типовой участок с одной тупиковой камерой на этапы. Партия это стальные кронштейны толщиной 4 мм, 10 штук в загрузке, камера горячая (не остывает между партиями).

ЭтапВремя на партиюКомментарий
Приёмка и навеска на тележку5 минпараллельно, не в такте
Подготовка: мойка, обезжиривание, сушка12–15 минбыстрее печи
Напыление в кабине8–10 минбыстрее печи, можно совместить
Полимеризация в печи45–50 минузкое место, задаёт такт
Остывание до 60 °C15–20 минпараллельно, на стеллаже
Контроль толщины и вида5 минбыстрее печи
Такт линии~50 мин= время печи

Печь 45–50 мин обгоняет все остальные этапы в 3–5 раз. Даже остывание 15–20 мин, второе по длительности, вдвое короче печи и идёт параллельно на стеллаже, не задерживая линию. Горлышко однозначно печь, и весь резерв времени спрятан в ней. Разбор полного цикла камеры по минутам есть в статье про производительность камеры и время цикла.

Почему прогрев металла считают частью цикла печи, а не отдельно?
Прогрев металла до 180–200 °C идёт внутри печи и занимает 10–30 мин в зависимости от массы детали. Выдержка 15–20 мин стартует только после прогрева. Оба этапа происходят в одном объёме печи, поэтому вместе дают цикл 45–50 мин. На толстых деталях прогрев съедает до 60% цикла, и печь тормозит ещё сильнее.

04 / расчётРеальный расчёт деталей в смену

Когда такт известен, выпуск считается в две строки. Число циклов за смену = время смены ÷ такт. Деталей за смену = число циклов × деталей в загрузке.

Смена 8 ч = 480 мин. Такт печи 50 мин. Первый цикл длиннее на 20 мин из-за холодного старта, поэтому рабочее время 480 − 20 = 460 мин. Циклов: 460 ÷ 50 = 9,2, округляем вниз до 9. При загрузке 10 деталей: 9 × 10 = 90 деталей за смену.

Теперь видно, чем крутить эту цифру. Загрузка 6 деталей даёт 54 штуки, загрузка 15 даёт 135. А сокращение такта с 50 до 40 мин поднимает число циклов до 11 и даёт 110 деталей при той же навеске 10. Оба рычага реальны, но упираются в разное: загрузка в обдув навески, такт в физику прогрева металла.

Где теряется время в реальности
Расчётные 90 деталей на практике часто превращаются в 70. Потери: печь ждёт напыления следующей партии (5–10 мин за цикл), обед и перекуры не совмещены с циклом, деталь разной толщины заставляет держать выдержку по самой массивной. Каждый источник крадёт 1–2 цикла за смену. Устранение этих потерь возвращает выпуск к расчётному без единого вложения в оборудование.

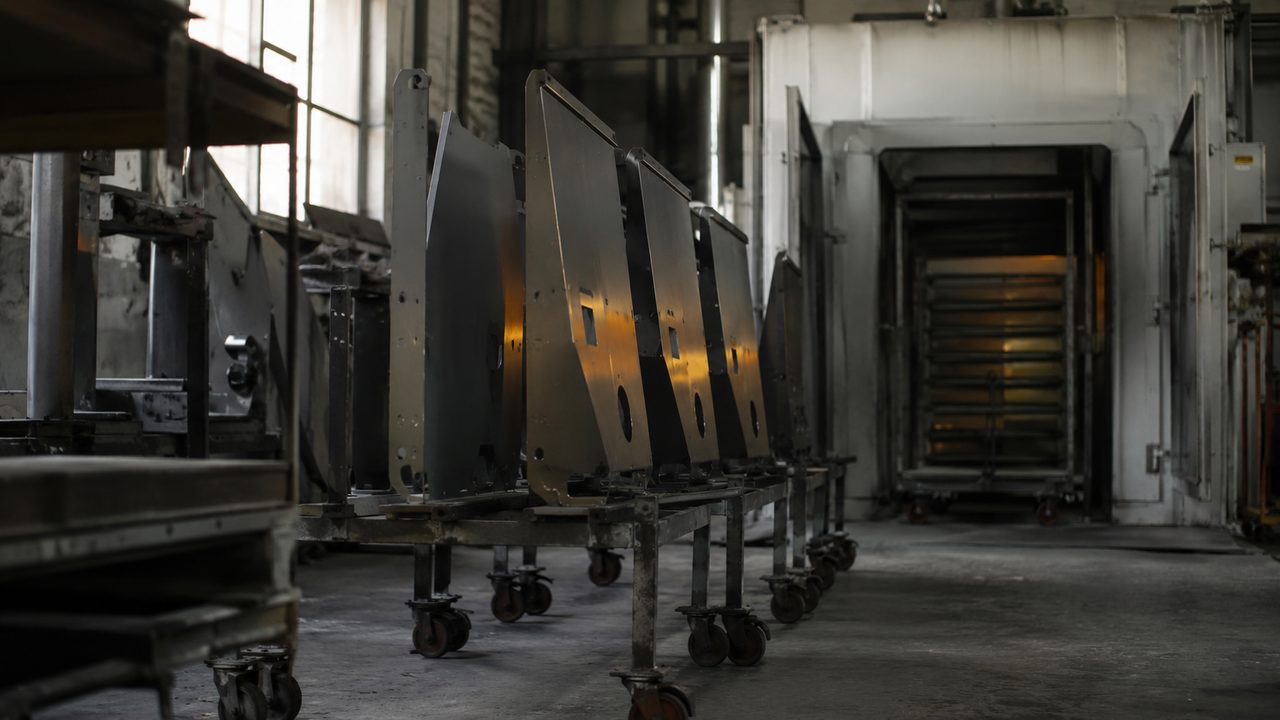

Оператор напыляет деталь в кабине, пока за стеклом печи видна предыдущая партия на полимеризации, рядом буферный стеллаж
fig.02 / параллельная работа: напыление следующей партии идёт, пока предыдущая печётся, буфер убирает простой печи

05 / буферБуферные зоны и параллельная работа

Главный бесплатный резерв это буфер перед печью и напыление во время выпечки. Разберём по порядку.

Буфер это стеллаж или подвес с запасом напылённых деталей прямо перед печью. Пока печь печёт текущую партию, следующая уже напылена и висит наготове. В момент выгрузки оператор сразу грузит буферную партию, и печь не ждёт ни секунды. Без буфера печь стоит пустая 5–10 мин, пока напылят новую загрузку, и за смену это 1–2 потерянных цикла.

Параллельная работа делает буфер возможным. Напыление партии занимает 5–10 мин, а печь держит партию 40–50 мин. За время одной выпечки оператор успевает напылить следующую партию вчетверо-впятеро быстрее. Напыление полностью уходит из критического пути, такт линии остаётся равным только циклу печи. Тот же приём работает с подготовкой: пока идёт выпечка, моют и сушат детали для партии через одну.

Остывание тоже выносят из такта. Деталь выходит из печи при 180 °C и остывает 15–20 мин, но на стеллаже, а не в печи. Печь в это время уже печёт следующую партию. Так три этапа из пяти (напыление, подготовка, остывание) идут параллельно с печью и не удлиняют такт.

Сколько деталей держать в буфере перед печью?
Достаточно одной полной партии, 1 загрузки печи. Больше нет смысла: печь всё равно берёт по одной партии за цикл, а лишний буфер занимает место и остывает. Задача буфера убрать простой печи в момент выгрузки-загрузки, а для этого хватает одной готовой партии наготове. Держать её напылённой, но не прогретой.

06 / расшивкаВторая печь, проходная или больше загрузка

Когда буфер и параллельная работа выжаты, а выпуска мало, горлышко расшивают железом. Три пути, от дешёвого к дорогому.

Первое и самое дешёвое: увеличить загрузку одной печи. Если навеска позволяет и обдув достаёт до каждой детали, 15 деталей за цикл вместо 10 поднимают выпуск на 50% без единого рубля вложений. Предел здесь это обдув: тесная навеска закрывает детали друг от друга, прогрев растягивается, и такт растёт. Оптимум по обдуву держат при зазоре 5–7 см между деталями. Подробнее про плотную загрузку в статье про многоярусную загрузку камеры.

Второе: вторая тупиковая печь. Она удваивает выпуск и стоит примерно как первая. Две печи работают со сдвигом фаз: пока одна печёт, вторую грузят и выгружают. Один оператор обслуживает обе, если такт позволяет. Вторая печь окупается при стабильном потоке от 100–120 деталей в смену, когда одна печь уже забита под завязку.

Третье: проходная конвейерная камера. Она разносит прогрев, выдержку и выгрузку по длине тоннеля, детали едут насквозь со скоростью 1,5–6 м/мин и выходят непрерывным потоком 100–500 штук в час. Но проходная окупается только на серийной однотипной загрузке от 200–300 деталей в смену. Для мелкой серии и разнокалиберных деталей она простаивает и проигрывает тупиковой по гибкости. Устройство такой линии разобрано в материалах про проходную конвейерную камеру и конвейерную линию покраски.

Что выбрать при выпуске 150 деталей в смену: вторую печь или проходную?
При 150 деталях и разной номенклатуре берут вторую тупиковую печь: она дешевле, гибче по загрузке и не простаивает на мелких партиях. Проходную ставят от 250–300 деталей в смену одного типа, когда поток стабильный и однотипный. Ниже этого порога проходная линия не окупает свою цену и площадь.

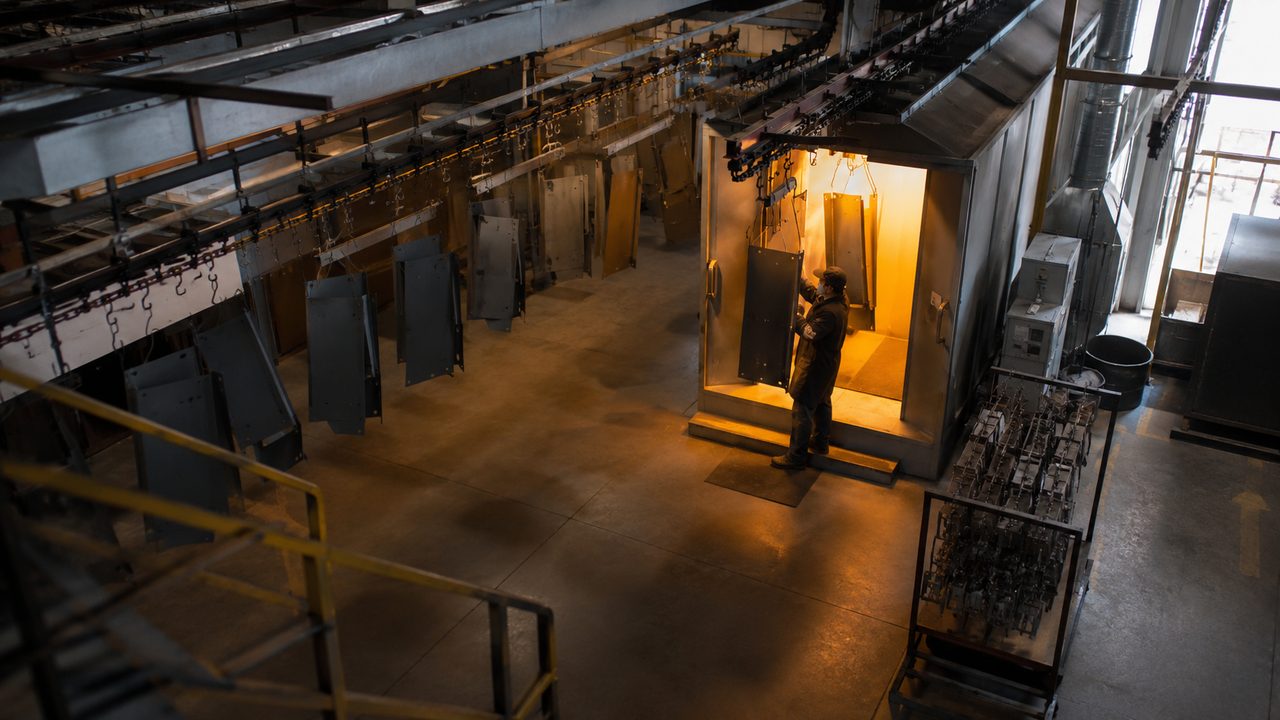

Две тупиковые печи полимеризации работают со сдвигом фаз: одна печёт закрытая, вторую оператор загружает тележкой
fig.03 / вторая печь удваивает выпуск: работа со сдвигом фаз, один оператор на две камеры

07 / порядокПорядок действий, чтобы поднять выпуск

Сначала бесплатное, потом за деньги. Такой порядок экономит вложения, потому что часто выпуск поднимается вдвое без покупки оборудования.

Шаг первый: замерить время каждого этапа на партию и найти узкое место. Обычно это печь, но проверить надо. Шаг второй: убрать простои печи буфером и параллельным напылением. Это возвращает 1–2 цикла за смену бесплатно. Шаг третий: увеличить загрузку печи до предела обдува, это ещё 30–50% к выпуску. Шаг четвёртый, если поток растёт дальше: группировать детали по толщине, чтобы не держать выдержку по самой массивной и не удлинять такт зря.

Только когда все эти рычаги выжаты, а печь физически не успевает, покупают вторую камеру или проходную линию. Тупиковая печь с расшитыми простоями и полной навеской поднимается с 7–8 партий за смену до 10–12, и это потолок без нового железа. Дальше упирается в физику прогрева металла, и тогда считают вторую печь по потоку и номенклатуре.
